ठाणे शहरातील पूर्व द्रुतगती महामार्गावरील आनंद नगर ते साकेत या उन्नत रस्त्याचे बांधकाम करणे.

प्रकल्पाचे नाव : ठाणे शहरातील पूर्व द्रुतगती महामार्गावरील आनंद नगर ते साकेत या उन्नत रस्त्याचे बांधकाम करणे.

प्रकल्पाची माहिती :

  • मुंबई महानगर प्रदेश विकास प्राधिकरणाच्या दि. 05/03/2024 रोजी झालेल्या 156व्या बैठकीत पूर्व द्रुतगती महामार्गावरील आनंद नगर ते साकेत या प्रकल्पाच्या प्रस्तावास व यास अपेक्षित रु. 2188.62 कोटी इतक्या अंदाजपत्रकीय रक्कमेस प्रशासकीय मान्यता देण्यात आली.
  • प्रकल्पाची लांबी 8.24 किमी आहे. सदर विस्तारीत प्रकल्प हा 6 पदरी (3+3 पदरी) आहे.

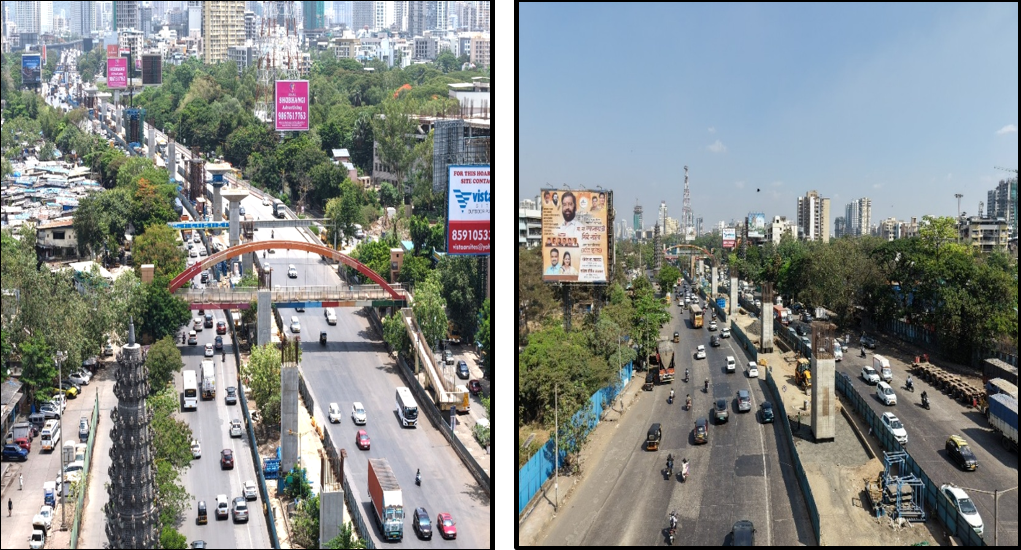

  • ठाणे शहरामधून पूर्व द्रुतगती महामार्ग जात असून या महामार्गावर ठाणे शहरातील तसेच शहराबाहेर प्रवास करणाऱ्या वाहनांची मोठ्या प्रमाणात वर्दळ असते. त्यामुळे या महामार्गावर मोठ्या प्रमाणात वाहतूक कोंडी होते.
  • ठाण्यातील पूर्व द्रुतगती महामार्गावर तीन हात नाका, नितीन जंक्शन, कॅडबरी जंक्शन, गोल्डन डाईज जंक्शन (माजिवाडा) ही महत्त्वाची जंक्शन्स आहेत.तीन हात नाका जंक्शन येथे 6 पदरी उड्डाणपूल, नितीन आणि कॅडबरी जंक्शन येथे कॅडबरी उड्डाणपूल, तर माजिवाडा जंक्शनवर गोल्डन डाईज उड्डाणपूल आहेत.मुंबईहून ये-जा होणारी प्रचंड वाहतूक आणि माजिवाडा जंक्शनमुळे मोठ्या प्रमाणात रहदारी वाढल्यामुळे ठाण्यातील पूर्व द्रुतगती महामार्गावर वारंवार वाहतूक कोंडी होते.यामुळे पूर्व द्रुतगती महामार्ग व ठाणे शहरातील वाहतूक कोंडी कमी करण्यासाठी प्राधिकरणामार्फत आनंदनगर ते साकेत उन्नत रस्त्याचा प्रकल्प हाती घेण्यात आला आहे.
  • मे. जे.कुमार इन्फ्राप्रोजेक्ट्स लि. यांची कंत्राटदार म्हणून नियुक्ती दि. 11/10/2024 रोजी करण्यात आली आहे.
  • मे. निप्पॉन कोई इंडिया प्रा. लि. जेव्ही प्रभावी दि. 18/12/2024 रोजी यांची संयुक्त भागीदारीत प्रकल्प व्यवस्थापन सल्लागार (PMC) म्हणून नियुक्ती करण्यात आली आहे.
  • सदर प्रकल्पासाठी पॉवर फायनान्स कॉर्पोरेशन लिमिटेड मार्फत वित्तपुरवठा करण्यात येत आहे.
  • प्रकल्पाचे काम पूर्ण होण्याचा कालावधी : 48 महिने
    (संकल्पन / पर्यावरणीय मंजुरीचा कालावधी 12 महिने + बांधकामाचा कालावधी 36 महिने)
  • दोष दायित्व कालावधी : 24 महिने
  • प्रकल्पाची किंमत : रु. 1847.72 कोटी



Present Status :

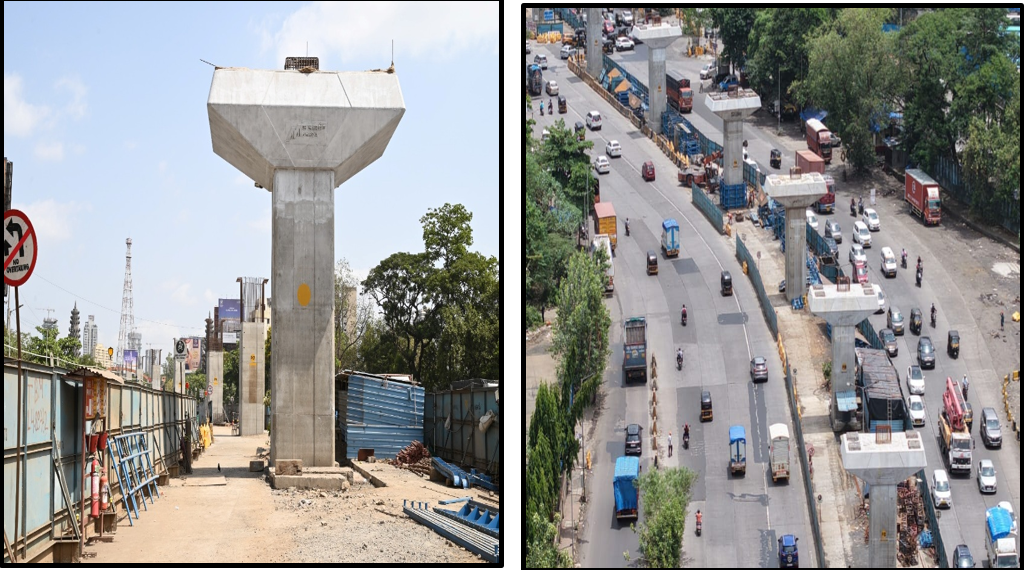

  • प्राथमिक सर्वेक्षणाची कामे पूर्ण झाली आहेत. एकूण ०२ टेस्ट पाईलचे काम पूर्ण झाले आहे. माती परिक्षणाचे कामे, युटिलिटी आयडेंटिफिकेशनचे कामे आणि Working Pile, Pile Cap तसेच Pier ची कामे प्रगतीपथावर आहेत.
  • · भौतिक प्रगती : 10.७%
  • · आर्थिक प्रगती : ९.१ %
×
